今年以来,市本级政府投资非经营性项目代建中心深入学习贯彻党的二十大精神,忠诚践行习近平总书记视察包头时作出的“一个创新、三个实现”重要指示,严格落实市委、市政府及市住建局各项工作部署要求,以开局即决战、起步即冲刺的精气神谋划推动项目建设,满腔热忱投入到“爱包头、作贡献”的生动实践中。
近日,随着民族西路与莫尼北路交叉口道路施工开放交通和赛汉路延伸工程非涉铁段“第一桩”开钻,标志着我市城建重点工程建设取得了初步成效。
民族西路北延工程
民族西路是昆区连接南北的一条重要通道,多年以来,受制于多种客观因素限制,民族西路北延工程一直未能竣工通车,成为了制约经济社会发展的一个堵点。
今年年初,在“重现火红年代、重振包头雄风”的感召下,代建中心转变思路、主动担当,以“今日再晚也是早、明天再早也是晚”的态度和决心开展了大量的协调沟通工作,在市委、市政府的高度重视和有关地区、部门的大力支持下,影响工程建设的征地拆迁问题得到了妥善解决。
2月3日

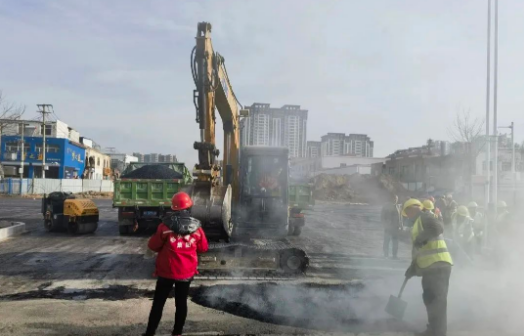

代建中心立即组织施工单位人员和设备进场施工,及时根据天气情况现场调整,做到工序最优、工期最短。同时,积极协调昆区政府和供电部门,完成了困扰民族西路北延工程多年的供电迁改。
3月31日

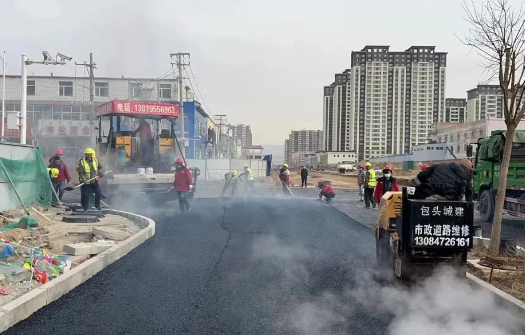

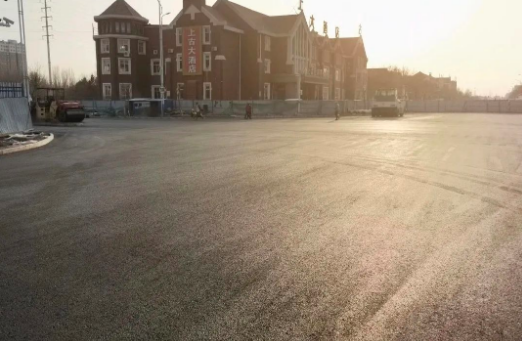

经过近两个月的紧张施工,随着最后一块施工围挡的拆除,民族西路与莫尼北路交叉口崭新的路面呈现在广大市民面前,解决了群众关切的路口通行。
赛汉路延伸项目
赛汉路延伸项目是2023年重点城建项目,项目南起110国道北至青大公路(G6高速公路青山出口),是青山北部区连接G6高速的新通道。项目建成后将在极大方便周边居民出行的同时有力带动沿线发展,对优化城市路网结构、通畅城际连接、提升市政基础服务水平等方面具有重要意义。
为全力推进这条新通道建设,在项目前期,代建中心成立工作专班,统筹协调加紧各项工作,及时跟进解决项目在审批中存在的困难和问题,配合地区政府完成坟地、林地和电杆迁移,精益求精开展项目前期工作。
此外,成立了项目组织领导小组、项目协调小组,织密建强组织体系,切实做到成本管理、安全管理、质量管理、进度管理、材料管理、合同管理“六管理”“六到位”。
3月9日,道路工程施工、监理开标
3月10日,苗木移植完成
3月23日,完成封路
3月27日,桥梁工程段钢筋进场

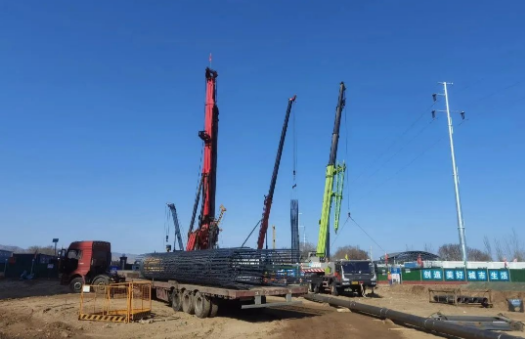

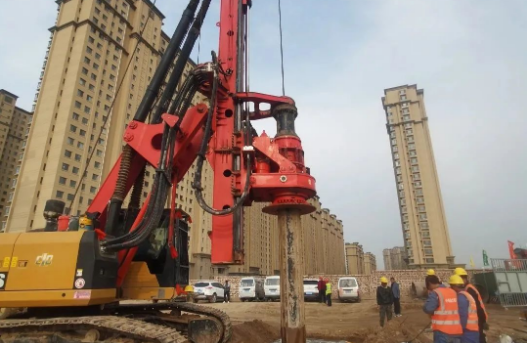

3月31日,桥梁工程非涉铁段打入首根钻孔桩
代建中心始终坚持做到每日有部署、每日有落实、每日有成效。
下一步,代建中心将以善作善成的实际行动,紧盯目标任务、强化效率意识、科学组织施工、加强质量监管,抢抓工期,大干快上,力争在4月底完成民族西路北延(莫尼北路至文化路)主路打通工作,确保按照既定时间节点高标准完成赛汉路延伸工程建设。
